«Зимувати «на розетці»: ж/м Придніпровський знову без опалення. Що не так з «альтернативою» міськради

1 листопада у Дніпрі офіційно розпочався опалювальний сезон. Першими тепло отримали лікарні, школи та дитсадки. З 7 листопада стартувало підключення житлових будинків, однак темпи були повільними. За даними Дніпровської міської ради, до 9 листопада працювали 42% котелень. КП «Теплоенерго» повідомляло про «плановий запуск мереж», який ускладнювався відключеннями електроенергії.

Для мешканців ж/м Придніпровський, особливо «старої» частини житлового масиву, сезон знову почався з невизначеності. «Старий Придніпровськ» — південна частина масиву або «місто енергетиків» при Придніпровській ТЕС, побудована в 1950-ті роки. Після минулорічних обстрілів енергетичної інфраструктури подача тепла до цієї частини житлового масиву, за даними міської ради Дніпра, стала неможливою.

В іншій — північній частині Придніпровського, відповідно до тендерної інформації на сайті Prozorro, досі будується нова теплотраса, яка мала б частково розв’язати проблему з теплом.

Журналісти Dnipro.media з’ясували, що відбувається з опаленням у Придніпровському зараз і чому запропонована міською владою «альтернатива» не вирішує проблему.

Друга зима, проблеми ті самі

Минулої зими після масованого ракетного удару у грудні 2024 року Придніпровська ТЕС зупинилася. Мешканці ж/м Придніпровський зустрічали Різдво та початок січня без тепла. Опалення повернули лише після 7 січня, але вже наприкінці лютого та на початку березня тепло знову зникало.

Тоді ми писали, що попри регулярні обстріли ТЕС від 2022 року, комплексного плану альтернативного теплопостачання місто так і не створило. У міськраді тоді запевняли, що «готові до будь-яких сценаріїв», однак на практиці реакція зводилася до формальних обіцянок, компенсації у 500 грн за умови відсутності боргів і порад «щільніше утеплюватися».

Мешканці в соцмережах скаржилися, що зима супроводжувалася не лише холодними батареями, а й зниженням напруги через масове використання обігрівачів. У соцмережах мешканці писали про відсутність теплоносія, відсутність реакції на заявки у аварійних службах та несправність електрокотлів, які вимикалися при падінні напруги до 170 В. Усі ці проблеми залишилися невирішеними і цього року.

Читайте також: Ж/м Придніпровський без тепла: чому «стратегічне планування» Дніпроради провалилося

«Альтернативи є, але говорити не буду». Що відомо про позицію міської влади

У листопаді 2025 року під час огляду одного з місць обстрілу міський голова Дніпра Борис Філатов заявив про складну ситуацію з теплом у Придніпровському та Сонячному. Він наголосив, що «альтернативні варіанти існують», але є “але”.

«У нас є альтернативні варіанти, але говорити публічно я про них не буду. Ми цю проблему вирішуємо, робимо все можливе», — зазначав міський голова

Найгірша ситуація у старій чаастині Придніпровська, приватному секторі та одно-триповерхових будинках, які історично були прив’язані до Придніпровської ТЕС. За словами БорисаФілатова, влада майже рік пропонувала мешканцям перейти на індивідуальне опалення з частковою компенсацією.

«Ми майже рік умовляли людей перейти на індивідуальне опалення з компенсацією, але вони відмовлялися. Тому цього року їм доведеться сидіти «на розетці». Є пропозиції до уряду щодо фіксованого тарифу на електроенергію», — Борис Філатов.

Міська влада прогнозує, що без централізованого опалення можуть залишитися 1200–1400 абонентів. Абонент — це квартира чи приватний будинок, за якою оформлений договір. У такому помешканні можуть проживати від одного до кількох людей. Тобто йдеться про більшу кількість фактичних мешканців.

Компенсації: кому надають і що вони покривають

Згідно з документами міськради, компенсація призначена для будинків, які можуть бути від’єднані від централізованого теплопостачання. Вона покриває лише оформлення технічних умов та частину вартості обладнання.

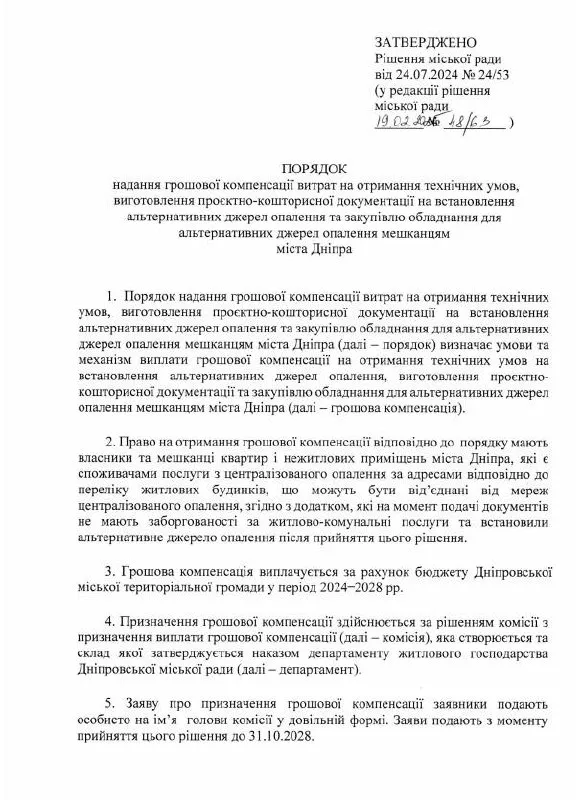

Фото: Рішення щодо компенсації Дніпровської міської рада

Заяви подаються до Департаменту житлового господарства ДМР на вул. Воскресенській, 16.

Однак в соцмережах мешканці зазначають, що компенсація не покриває монтаж, який часто коштує дорожче за сам котел. Крім того, встановлення електроопалення втрачає сенс у районах, де напруга падає до рівня, за якого обладнання не працює.

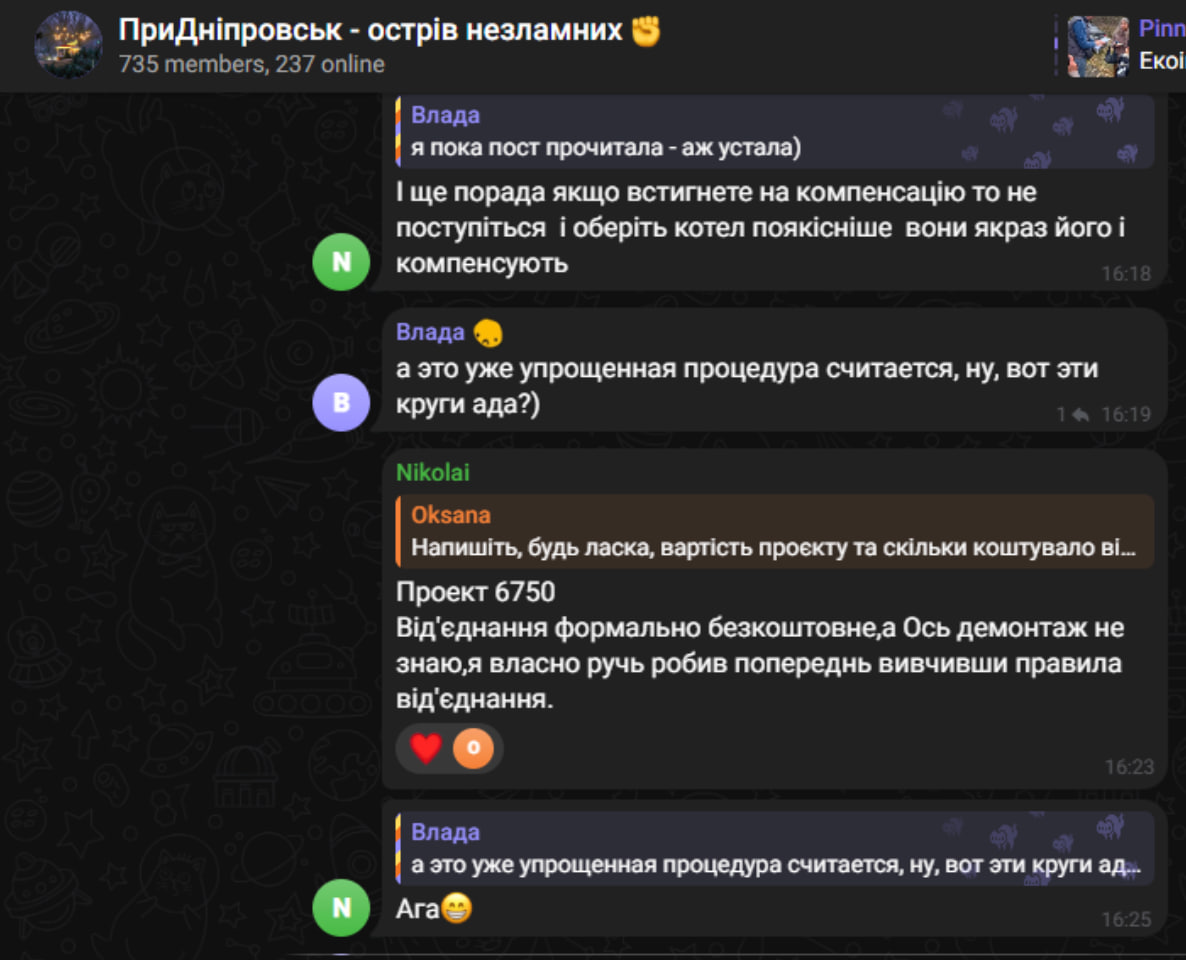

У телеграм-чатах мешканці пишуть:

«Зацікавленим в автономному опаленні — скажу вам, майже рік тому я звертався в цю групу за порадами, як встановити опалення. Хто як міг давав поради і не тільки тут, всім дякую!»

«Отже я свого добився — котел встановлений, у детку оформлююсь!»

«Проєкт 6750. Від’єднання формально безкоштовне, а ось демонтаж — не знаю, я власноруч робив, попередньо вивчивши правила».

«Думаю, в середньому до 100 тис можна вкластися, якщо брати все середнє і без монтажних робіт, тому що я все встановлював сам».

«А це уже упрощенная процедура считается, ну, вот эти круги ада?»

«По не упрощённой нужно сначала добиться разрешения! А так нам его публично видавали на весь район».

«Я пенсіонерка, де мені такі кошти взяти? А компенсація не допоможе, і чи дадуть її — буде вирішувати комісія».

«Систему ніхто не наповнював. Позвонила в аварійку, у них немає заявки від тепловиків».

Загалом в коментарях йдеться про високу вартість обладнання й монтажу, низьку напругу в електромережах, бюрократію з отриманням дозволів, страх залишитися із системою, яка не витримає електронавантаження у всього району.

Редакція Dnipro.media звернулася до Департаменту благоустрою та інфраструктури Дніпровської міської ради з запитом про причини відсутності централізованого опалення в старій частині Придніпровська, наявність резервних схем теплопостачання, кількість отриманих компенсацій та подальші плани міста щодо мешканців, які залишаються без теплоносія.

У відповіді Департаменту благоустрою та інфраструктури нам повідомили наступне:
– стара частина Придніпровська отримувала тепло від Придніпровської ТЕС;
– рішенням міськради від 24.07.2024 № 24/53 мешканцям рекомендовано отримати технічні умови на встановлення альтернативного опалення;
– питання компенсацій належить до компетенції Департаменту житлового господарства.

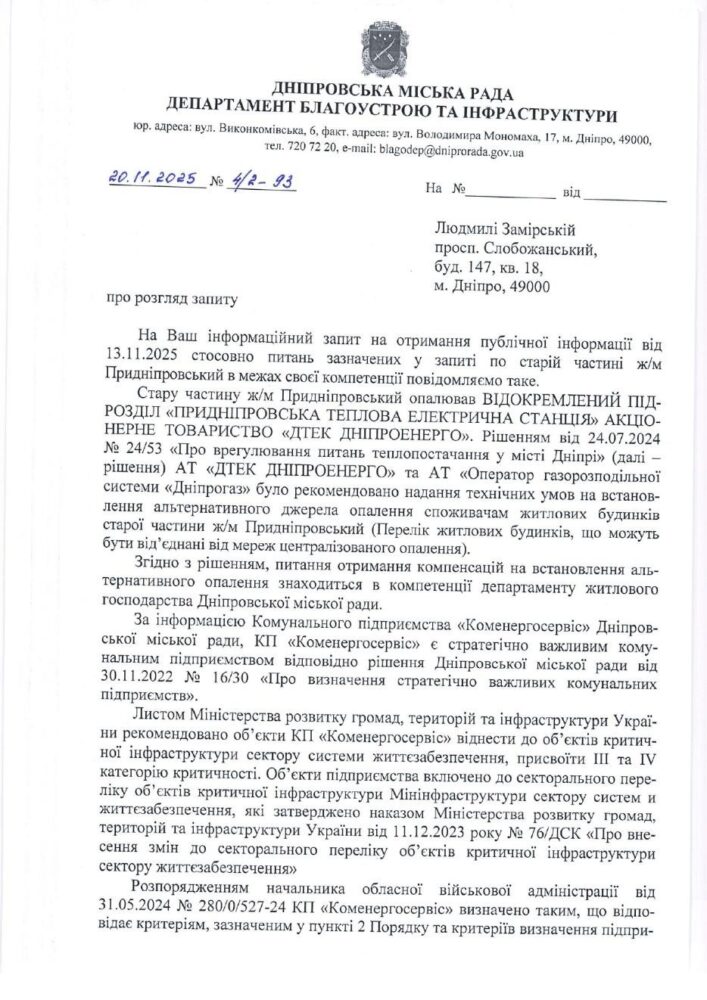

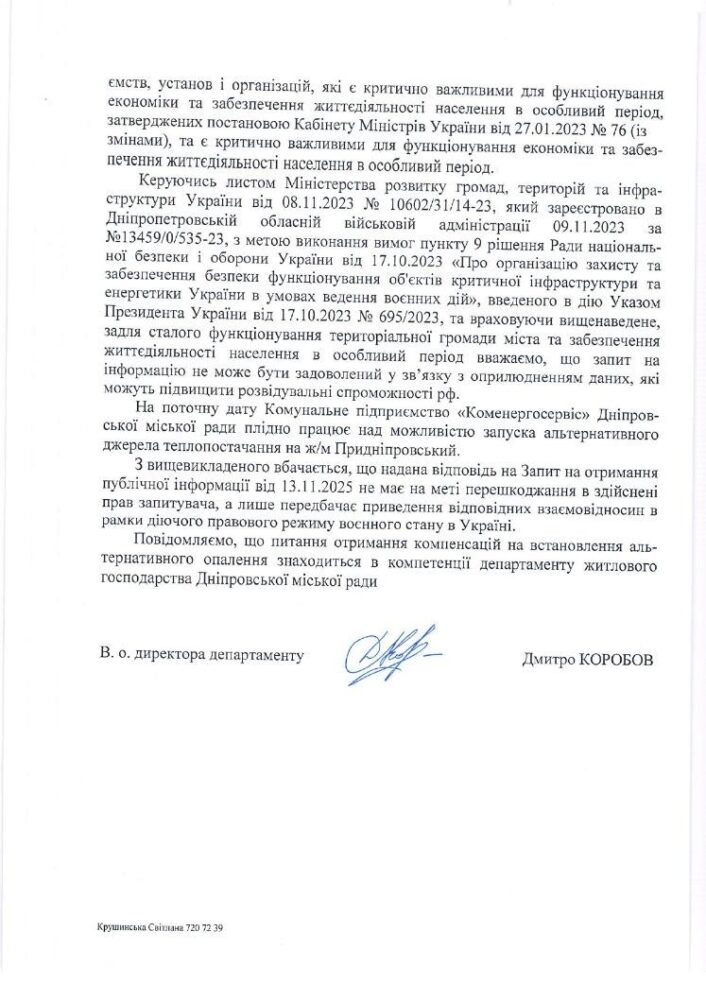

Відповідь на запит Dnipro.media від Департаменту благоустрою ДМР

Журналісти Dnipro.media також звернулися до АТ «ДТЕК Дніпровські електромережі» із запитаннями про стан мереж у старій частині Придніпровська, можливість від’єднання будинків від централізованого опалення, отримання технічних умов для автономних котлів та відповідальних за теплопостачання на сезон 2025/26.

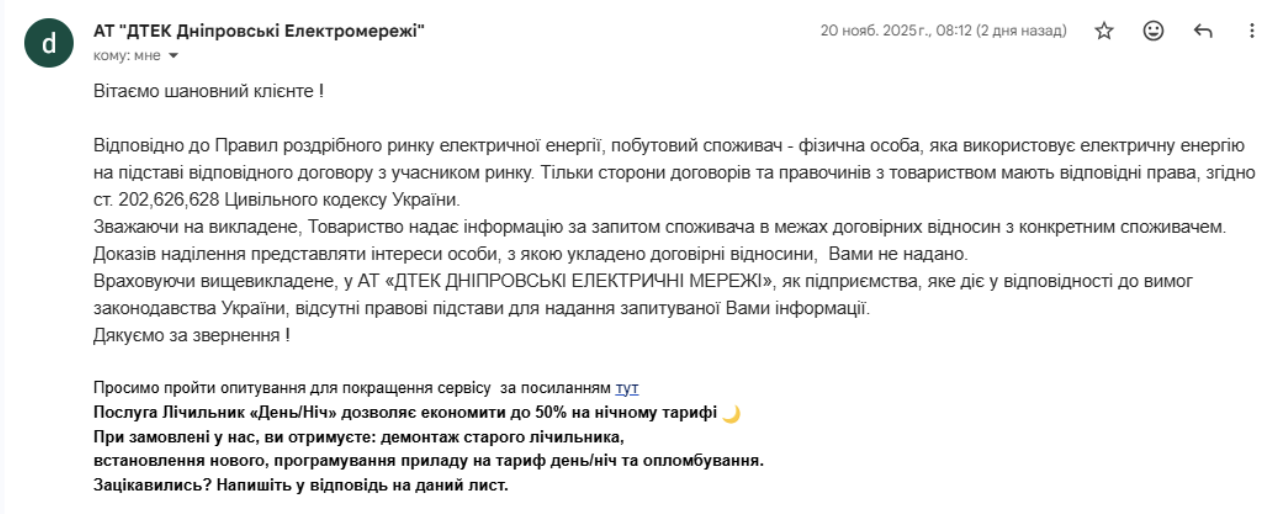

У відповідь компанія повідомила, що надає інформацію лише конкретним споживачам у межах договірних відносин. Компанія не може надати технічні дані сторонній особі за законом, але й не спростовує можливих проблем із навантаженням мереж.

У телеграм-чаті «ПриДніпровськ – острів незламних» одна з мешканок Придніпровська поділилася, що звернулася до ДТЕК із письмовою заявою щодо відсутності опалення.

Скріншот повідомлення однієї з учасниць Telegram-чату «ПриДніпровськ – острів незламних»

У відповіді, яку користувачка виклала в Telegram-чат ВП «Придніпровська ТЕС» АТ «ДТЕК Дніпроенерго» повідомляє про тимчасову неможливість виконувати свої зобов’язання з постачання теплової енергії через аварійну ситуацію, спричинену обставинами поза їхнім контролем та наслідками збройної агресії.

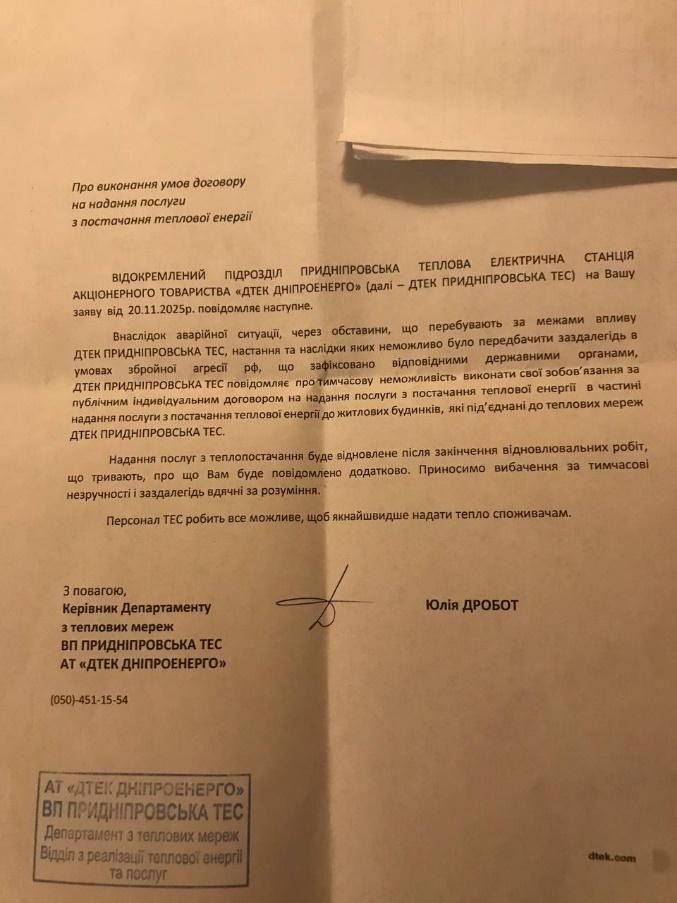

Фото відповіді ВП «Придніпровська ТЕС» АТ «ДТЕК Дніпроенерго», яке виклала одна з учасниць Telegram-чату “ПриДніпровськ – острів незламних”

У листі зазначено, що теплопостачання буде відновлено лише після завершення відновлювальних робіт, про що мешканців обіцяють повідомити додатково.

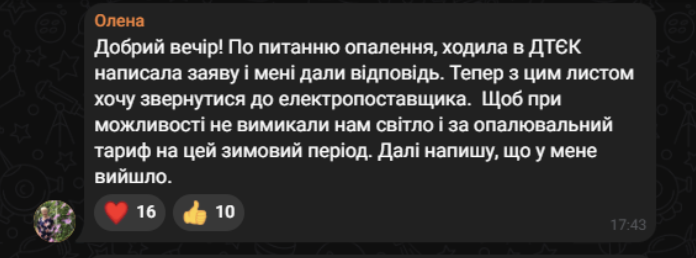

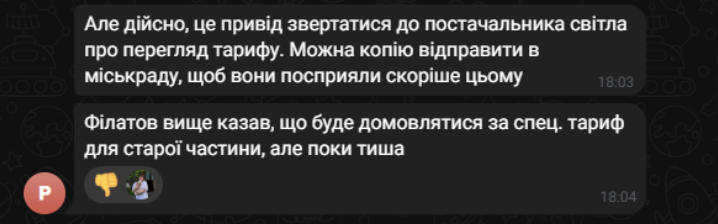

Мешканці зазначають, що планують звернутися до свого електропостачальника з проханням не вимикати електроенергію під час блекаутів у години, коли квартира фактично опалюється електрикою. Також обговорюється питання перегляду тарифу на час вимушеного електрообігріву.

Скріншот повідомлення однієї з учасниць Telegram-чату «ПриДніпровськ – острів незламних»

Отже, вже зі списку адрес із рішення міськради видно, що значна частина будинків у старій частині ж/м Придніпровський досі не перейшла на автономне опалення. Саме ці абоненти наразі залишаються без теплопостачання.

Як інші міста України переходять на автономне опалення і за чий рахунок?

До прикладу досвід інших міст показує різні моделі переходу.

За останні роки різні українські міста пройшли власні сценарії відмови від централізованого теплопостачання, і досвід кожного з них виявився різним за масштабами, швидкістю та фінансовою моделлю. У Полтаві у 2021–2022 роках сім багатоповерхівок з ОСББ від’єдналися від мережі повністю за кошти мешканців: місто видавало лише технічні умови та дозволи, тоді як кожна квартира вкладала приблизно 2 тисячі доларів у котел, радіатори та реконструкцію внутрішніх мереж. Головним мотивом був зношений стан теплотрас, а головною перепоною — висока вартість переходу.

Інша модель склалася в Івано-Франківську, де з 2021 року діє муніципальна програма співфінансування. Місто компенсує кожній квартирі 50 тисяч гривень у разі повного переходу будинку на автономне опалення. До 2024 року 44 будинки відмовилися від централізованої системи. Великий обсяг підтримки з бюджету дозволив навіть великим будинкам на 150–200 квартир об’єднатися та провести роботи, які для інших міст залишаються фінансово недосяжними.

У Дніпрі, навпаки, у 2021 році перехід відбувався переважно коштом самих мешканців. Середня вартість становила близько 35 тисяч гривень на квартиру, і для багатьох це стало бар’єром: наприклад, у будинку на вулиці Демократичній, 32 встановити котли змогла лише половина жителів. Міська рада пропонувала часткову компенсацію, але вона надавалася лише після інсталяції обладнання та за рішенням комісії, тому не стала масовим стимулом.

Найрадикальніший досвід має Кам’янське, де у 2019–2020 роках місто терміново перевело понад 7 тисяч домогосподарств на електроопалення після того, як «Дніпроазот» відмовився постачати теплоносій. Місто встановило електропанелі та виділило додаткові потужності для 3 018 квартир пільговиків, тоді як інші мешканці переходили за власний кошт. Паралельно модернізували підстанції та мережі, однак перші зими супроводжувалися аваріями, замерзаннями труб і протестами.

Північ Придніпровська: чи працює нова теплотраса

Інша, так звана «нова» або північна частина Придніпровська розташована на Ігренському півострові — території, відокремленій річковими затоками, що обмежує кількість інженерних підключень та робить район залежним від окремих теплогенеруючих вузлів.

Одним із рішень мала стати нова магістральна теплотраса, тендер на яку КП «Коменергосервіс» Дніпровської міськради оголосило лише у листопаді 2024 року. Хоча загроза відключення ТЕС була відома ще з 2022-го, роботи розпочалися з дворічним запізненням.

Очікувана вартість будівництва теплотраси за тендером становила 141 млн грн, договірна — 100,9 млн грн. Єдиним учасником і підрядником виступає ТОВ «СКС-БУД». За планом, теплотрасу мають завершити після початку опалювального сезону —  до 20 грудня 2025 року. Тобто мешканці житлового масиву можуть залишитися повністю або частково без централізованого опалення щонайменше протягом грудня.

У тій же відповіді Департаменту благоустрою та інфраструктури ДМР журналістам Dnipro.media відмовили у детальній інформації про схеми теплопостачання та інфраструктуру, посилаючись на дію воєнного стану та обмеженнями щодо розголошення даних про об’єкти критичної інфраструктури.

«КП «Коменергосервіс» є стратегічно важливим комунальним підприємством відповідно рішення Дніпровської міської ради від 30.11.2022 No 16/30 «Про визначення стратегічно важливих комунальних підприємств», — йдеться у відповіді на запит.

Отже, на момент публікації без централізованого опалення залишається не лише стара частина житломасиву Придніпровський. Мешканці 20 і 21 кварталу повідомили журналістами Dnipro.media, що опалення на кілька днів увімкнули, однак станом на 25 листопада воно знову відсутнє. Фактично єдине, на що сьогодні можуть спиратися мешканці, які не мають автономного опалення, — це власні електрообігрівачі.

Саме це, схоже, і мав на увазі міський голова, коли говорив, що людям доведеться «сидіти на розетці». Але навіть такий варіант не враховує щоденних багатогодинних блекаутів. Залишається відкритим і питання, чи витримають електромережі масове навантаження, якщо у сотнях будинків одночасно увімкнуть котли та обігрівачі.

Оскільки місто не надає технічних даних, а ДТЕК не коментує стан мереж, мешканці Придніпровського входять у зиму з тією ж невизначеністю, що й торік.

Читайте також: Будівництво сміттєспалювального заводу у Придніпровську: мешканці зустрілись з представником екоінспекції
